El túnel de trasvase Guamacán —arteria única de agua potable para Cumaná— colapsó en febrero de 2026. Esta plataforma documenta la magnitud de la crisis y el estado técnico del sistema hídrico regional. Publicado: viernes, 27 de marzo de 2026

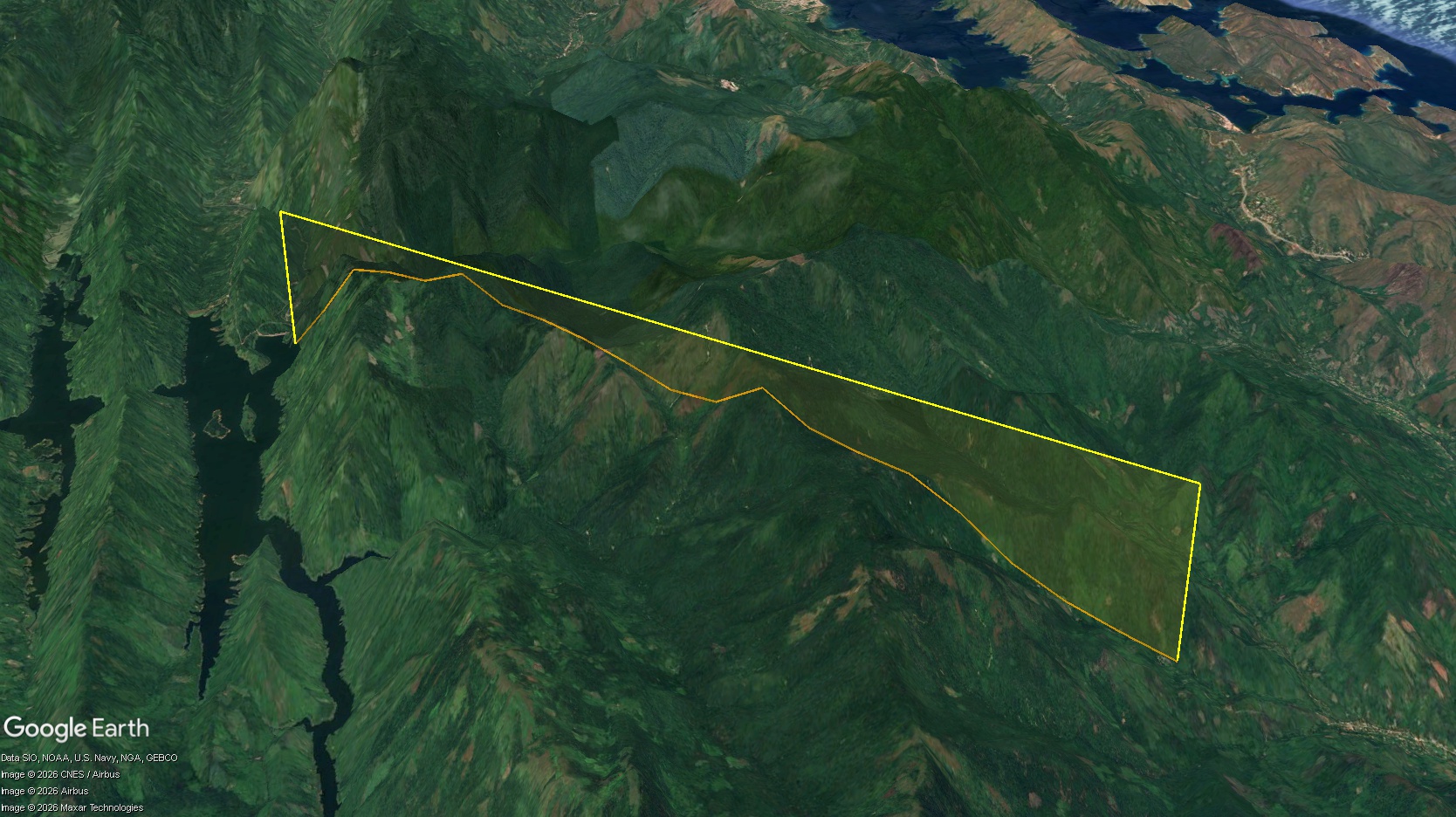

Trazado real del túnel obtenido del archivo KMZ. Coordenadas verificadas: Portal 1 (Turimiquire): 10.1785°N · 64.2940°O — Portal 2 (Periquito/Guaranáche): 10.2687°N · 64.2246°O

Sección vertical del recorrido subterráneo. El túnel pasa bajo cumbres de hasta 1,525 m. El colapso de febrero 2026 ocurrió bajo aproximadamente ~560 m de macizo rocoso. Pasa el cursor sobre los puntos de interés para más detalles.
↑ Pasa el cursor sobre los marcadores del perfil para ver información detallada · Pendiente media: −1.5% · Pendiente local en colapso: −6.2%
Pasa el cursor sobre cada indicador para ver contexto técnico completo.
Longitud real: 13.2 km (verificado en KMZ).
Coordenadas Portal 1: 10.1785°N · 64.2940°O
Coordenadas Portal 2: 10.2687°N · 64.2246°O
Pasa bajo la Serranía de Turimiquire con cobertura máxima de roca de ~560 m sobre el punto de colapso. Clasificado como SPOF (Punto Único de Falla) en informes ICES-BID.

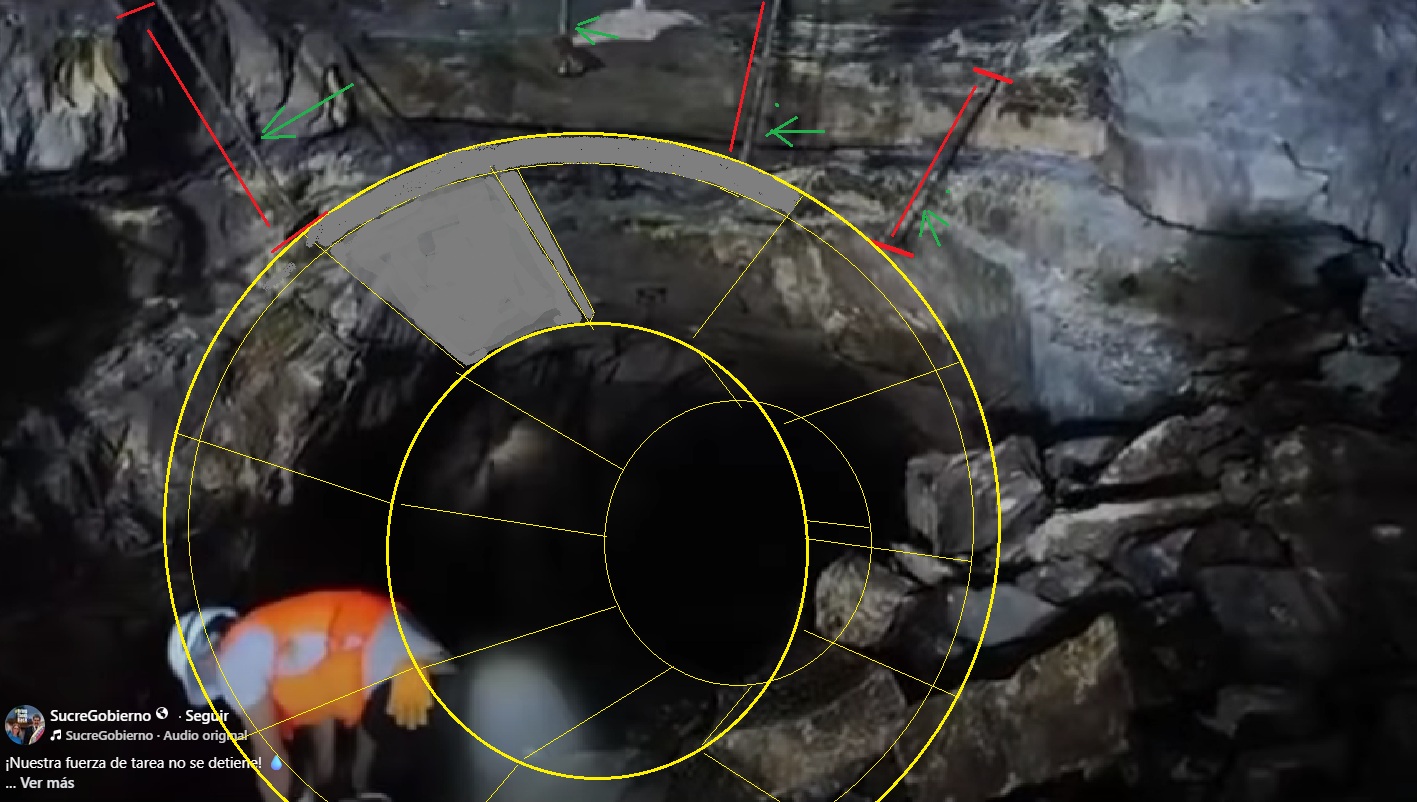

Falla estructural a 6.45 km del portal de entrada (Turimiquire), bajo aproximadamente ~560 m de macizo rocoso.
Pendiente local en el punto de falla: −6.2%. Elev. aprox.: 633 msnm. Acceso extremadamente difícil con maquinaria pesada en espacio confinado.
El colapso interrumpe el único sistema de aducción que abastece a Cumaná.

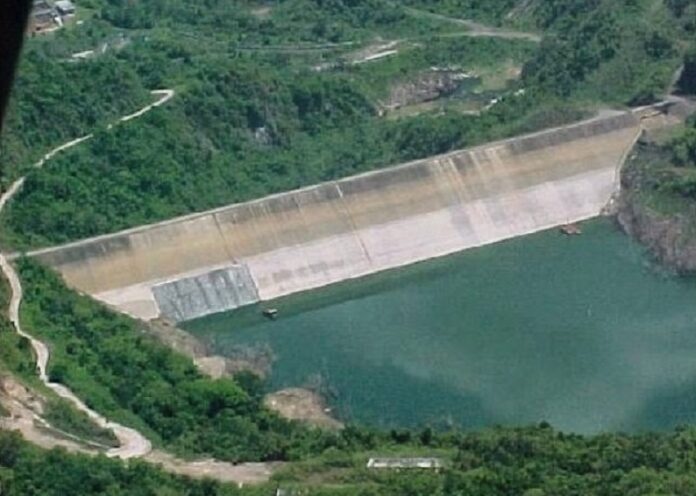

Presa de enrocado con cara de concreto (CFRD). Diseñada por el Ing. Barry Cooke. Construida 1976–1980.
33 losas de concreto reforzado en cara aguas arriba. Ancho losas: 12–15 m. Espesor: 30 cm (cima) a 80 cm (base). Nivel máximo: 328 msnm.
Capacidad total: 423.9 × 10⁶ m³. Abastece a 5 ciudades: Cumaná, Barcelona, Puerto La Cruz, Guanta e Isla de Margarita.
Fuente estratégica compartida entre los estados Sucre, Anzoátegui y Nueva Esparta. Tubería interestatal de 3 m de diámetro y ~50 km hacia Anzoátegui.
La presa Las Canalitas filtra desde 1989. El límite internacional de seguridad para este tipo de presa (CFRD) según ICOLD Boletín 135 es de 4,000 l/s.
Las filtraciones actuales casi duplican ese límite. Se han realizado 8 intervenciones de reparación (1989–2023) sin solución definitiva.
El sismo de Yaguaraparo M7.3 (agosto 2018) agravó la situación.
Ubicado en la salida del túnel en Periquito / Guaranáche, cerca de Cumaná. Longitud: 380 m.
Disipa la energía cinética que el agua acumula al descender desde ~790 msnm (Portal 1) hasta ~633 msnm (Portal 2) a través de 13.2 km de túnel con pendiente media de −1.5%.
El 30% del agua que entra a la red de Cumaná se pierde por fugas en tuberías obsoletas con materiales que promedian 28 años de antigüedad.

El Tanque El Antillano (12,000 m³ · nodo regulador principal) tiene su techo colapsado: 14 de sus 15 soportes fallaron. Está técnicamente fuera de servicio.
La PTAP Turimiquire tiene capacidad nominal de 18,000 l/s. Complementada por la planta J.J. Codallos y una planta modular.
Requiere intervención inmediata en equipos electromecánicos y unidades de clarificación y filtrado para cumplir normas de potabilidad.
Presa Las Canalitas filtra desde su inauguración en 1989. El límite de seguridad internacional (ICOLD) es 4,000 l/s. 8 intervenciones de reparación en 34 años — ninguna definitiva.
Haz clic en cada barra para ver detalles de la intervención de ese año
Construida 1976–1980 · Diseño Barry Cooke · 33 losas de concreto reforzado · Espesor losas: 30–80 cm · Op. desde 1989 (la etapa de perforación y construcción inicial del túnel de entrada y salida, fue ejecutada por la empresa italiana: VIANINI SPA (del VATICANO).).
De la presa a la ciudad. El colapso en el Paso 3 interrumpe toda la cadena de suministro.
Materiales técnicos y visuales que documentan la emergencia.
Arrastra el control para activar el efecto de rayos X y revelar la estructura interna del túnel, sus capas geológicas, el punto de colapso y los portales de entrada y salida.
Nota: Representación esquemática. Imagen: Google Earth © 2026 Airbus/Maxar/CNES. · Rommel Contreras / Academia de GeoHistoria del Estado Sucre · 2026 · Inf. no oficial
Cumaná y el oriente venezolano enfrentan una crisis hídrica estructural que requiere apoyo nacional e internacional urgente. El Túnel Guamacán es el único sistema de aducción: no existe alternativa operativa. Compartir esta información es un acto de solidaridad.
